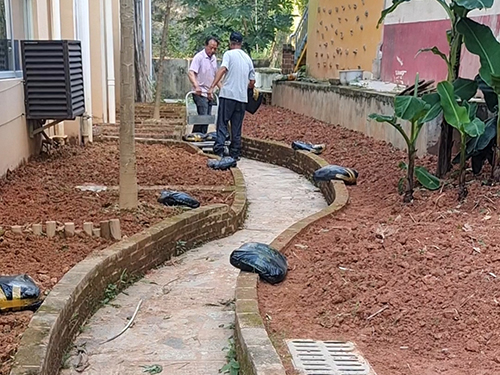

绿化工程施工是指按照设计要求,对园林绿地进行地形整理、植物栽植、配套设施建设及后期养护的全过程作业。

总顺序:场地清理→土方与地形整理→土壤改良→隐蔽工程(灌溉、排水、管线)→定点放线→树穴开挖→苗木栽植→支撑、围堰→浇定根水→灌木地被草坪施工→硬质园路小品→初期养护→竣工验收移交。
1、场地清理与土方地形
- 清除杂草、建筑垃圾、废土;保留原有古树大树做保护围挡。
- 堆坡造型,控制排水坡度,绿地一般≥2‑3‰,杜绝局部积水洼地。
- 表层 30‑60cm 为种植土层;建筑垃圾多的区域换填合格种植土。
2、土壤改良(成活关键)
土壤指标参考:pH 5.5‑8.5,有机质≥1.5%;盐碱地、板结土掺入腐殖土、腐熟有机肥;黏重土加河沙;低洼位置树穴底部铺设碎石盲沟排水,防止烂根。
3、隐蔽工程:灌溉、排水
- 喷灌 / 滴灌管道铺设后做水压打压试验,合格再覆土;喷头点位避开乔木树干。
- 低洼绿地设置盲沟、渗水管,解决积水烂根。
隐蔽工程必须监理验收合格,方可覆土封闭。
4、定点放线
按图纸放出乔木、灌木、树穴、地形边界;大树位置避开地下管线、建筑基础。
5、乔木栽植
1. 树穴:直径大于土球 40‑60cm,深度略大于土球;穴底松土;底层差土外运,用好土回填。
2. 苗木到场:**土球草绳、布袋要解除**,避免根系被勒住无法生长。
3. 入坑,调整朝向与垂直度;分层回填、分层轻捣,栽植深度与原苗木土痕齐平,不宜过深。
4. 大乔木做三角 / 四角支撑,支撑点垫软垫,防止磨伤树皮;支撑脚埋入土中固定。
5. 外围筑**15‑20cm 高灌水围堰**,防止跑水;当天浇透定根水;常规:第 1、3、10 天连续三次透水,之后视墒情补水抖音百科。
6. 树盘覆盖松鳞、树皮,保墒抑草。
6、灌木、绿篱、地被
- 灌木:按品字形栽植,内膛枝、病弱枝适度修剪;绿篱要保证株距,丰满面朝外。
- 地被:种植边线流畅,覆盖率达标;不裸露大面积黄土。
7、草坪施工
两种方式:
1)铺草皮卷:土地整平,草皮接缝错开,压实贴合土壤;
2)播种:播撒均匀,覆薄土,盖无纺布保湿。
8、硬质配套施工
园路铺装、景墙、水景、景观小品;水景重点做好防渗;园路基层压实,防止后期沉降开裂。
